วาลเลส เฮาส์

คาดว่าจะแล้วเสร็จเดือน ธันวาคม 2569
  • ได้รับอนุมัติรายงานผลกระทบด้านสิ่งแวดล้อมแล้ว
  • ได้รับใบอนุญาตก่อสร้างเรียบร้อยแล้ว

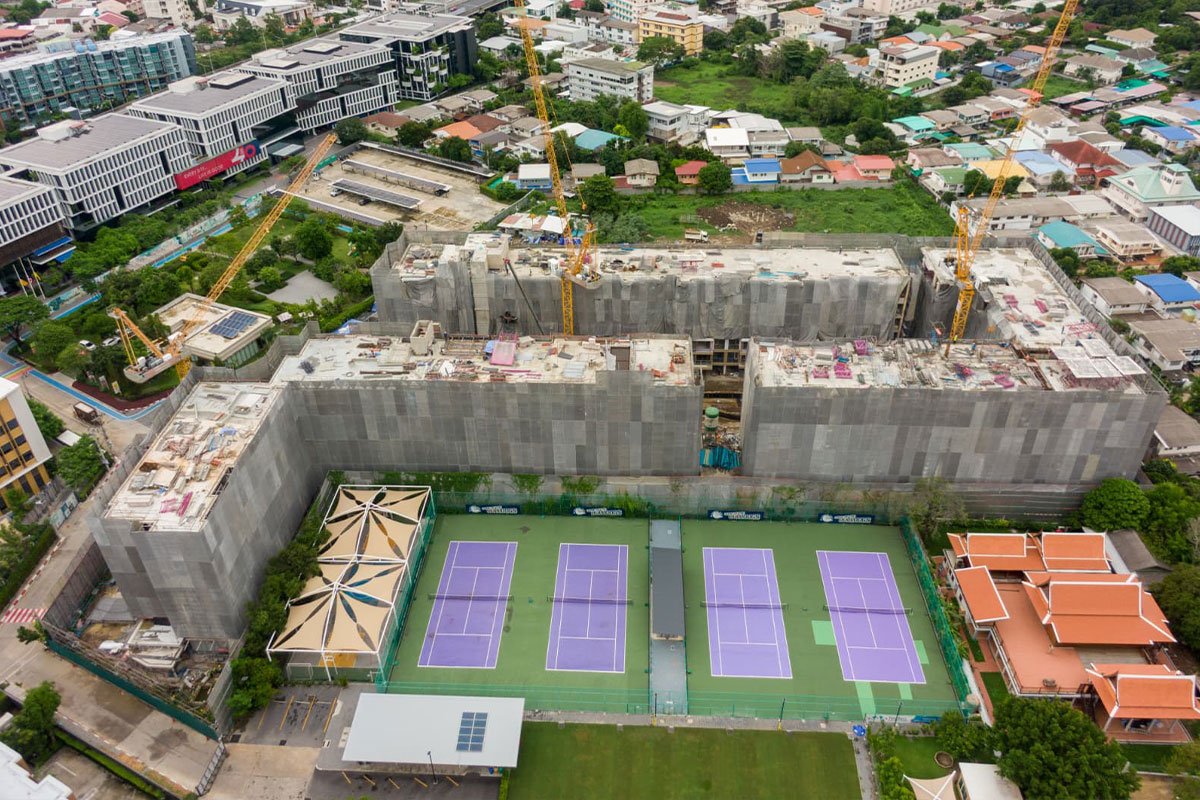

  • งานโครงสร้าง
    งานเสาเข็มและฐานราก 100%
    อาคาร A โครงสร้าง แล้วเสร็จถึงชั้น 7
    อาคาร B โครงสร้าง แล้วเสร็จถึงชั้น 7
    อาคาร C โครงสร้าง แล้วเสร็จถึงชั้น 7
    อาคาร D โครงสร้าง แล้วเสร็จถึงชั้น 2
  • งานติดตั้งระบบ
    อาคาร A ระบบไฟฟ้าแล้วถึงชั้น 7
    อาคาร A ระบบบประปาแล้วถึงชั้น 7
    อาคาร A ระบบปรับอากาศแล้วถึงชั้น 7
    อาคาร B ระบบไฟฟ้าแล้วถึงชั้น 6
    อาคาร B ระบบบประปาแล้วถึงชั้น 6
    อาคาร B ระบบปรับอากาศแล้วถึงชั้น 6
    อาคาร C ระบบไฟฟ้าแล้วถึงชั้น 7
    อาคาร C ระบบบประปาแล้วถึงชั้น 7
    อาคาร C ระบบปรับอากาศแล้วถึงชั้น 7
  • สถาปัตยกรรม
    อาคาร A งานผนังแล้วเสร็จถึงชั้น 7
    อาคาร B งานผนังแล้วเสร็จถึงชั้น 7
    อาคาร C งานผนังแล้วเสร็จถึงชั้น 6
    อยู่ระหว่างดำเนินการตรวจ QC End Product
